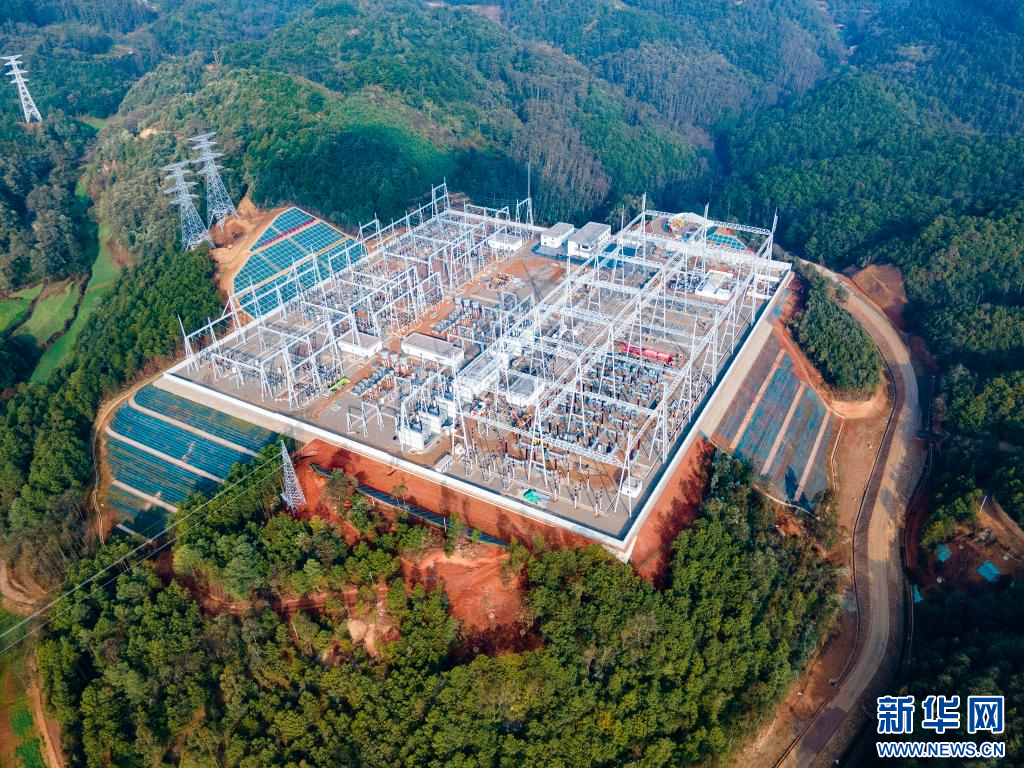

新華網昆明2月19日電(記者 何春好)春節期間,位于云南保山市隆陽區瓦渡鄉的“十四五”規劃重點項目,500千伏隆陽(保東)輸變電工程工地上,一群主要由“90后”組成的施工團隊干得熱火朝天,為滿足保山市新增用電要求,確保工程按期投產,云南電網公司送變電公司施工項目部的小伙子們“春節不打烊”,向著投產目標加速沖刺。

“你們的主變耐壓試驗和線路核對工作,必須在春節期間做完?!?月8日,正在500千伏隆陽(保東)輸變電工程主變區域緊張開展調試工作的云南送變電公司調試小組組長張曉龍,接到了調試負責人徐鉦堯的電話。對于張曉龍和40多名幾乎全是“90后”調試人員組成的調試團隊來說,這只是他們在春節期間,必須完成的眾多工作中的一項。
500千伏隆陽(保東)輸變電工程從2023年6月開工以來,施工進度創下了云南電網公司500千伏變電站施工史上的新紀錄,4個多月完成三通一平和土建主體工程,不到3個月電氣安裝進度超過90%,2024年春節期間,工程進入了調試高峰期。
張曉龍和同事從1月31日進場,距離工程2024年3月底投產僅有不到2個月時間,作為保山市裝機容量最大的500千伏變電站,全站2百多個屏、柜和5萬多條電纜、通訊線路,需要他們一條條核對,主變等主要電氣設備的耐壓試驗也得一項項做,每天從上午8點,一直干到晚上9點,十多個小時連軸轉?!斑M場一周,我們干了以往將近半個月的工作?!睆垥札堈f。
電氣安裝雖已進入收尾階段,但二次設備安裝、檢查等工作依然繁重,春節期間也不能停歇,該工程的電氣項目副經理彭瑞和項目總工輔志浩每天都忙著聯系協調人員、設備等施工資源,處理問題。
“工程時間緊、任務重,我和小伙伴們今年春節在工地上過的,只要變電站投產以后,能及時滿足地方經濟發展的用電需求,為保山電網的安全可靠供電提供保障,我們覺得這點付出是值得的?!睆垥札堈f。(完)
